当前位置:首页 > 文章列表 > Golang > Go问答 > Go HTTP 服务优雅停机为何仍会丢请求:Shutdown、连接状态与超时窗口

Go HTTP 服务优雅停机为何仍会丢请求:Shutdown、连接状态与超时窗口

来源:17golang原创 2026-08-26 03:10:04 0浏览 收藏

线上发布切流后,旧实例日志里经常会出现一小撮 499、EOF 或“客户端提前断开”。调用了 server.Shutdown(ctx) 并不等于所有请求都会被保住:它先阻止新连接,再等待活跃连接结束;如果请求本身没有响应、处理时间超过停机上下文,或者进程在等待期间被强制结束,仍然会丢。

即使正确调用了 http.Server.Shutdown,也不能把它理解成“请求零丢失”开关;连接状态、全链路超时和进程退出顺序没有对齐时,正在处理的请求仍可能被中断。

要点速览
  • Shutdown 解决的是服务端收口和排空,不是客户端超时或网络重试。
  • 停机流程要把信号接收、拒绝新流量、业务排空、最终退出拆成可观察的阶段。
  • 停机超时应大于正常请求的 P99,并为日志、指标和连接收尾留出余量。
  • 超时后只能记录仍未完成的请求并进入强制收尾,不能假设它们会自动完成。

先分清 Shutdown 到底承诺了什么

http.Server.Shutdown 会关闭监听器,让服务不再接受新的连接;随后它会关闭空闲连接,并等待活跃连接回到可关闭状态。这个过程是有序的,但它不会替每个 handler 设定业务截止时间,也不会改变已经发到客户端的数据。

因此,下面三件事不能混为一谈:

  • 监听端口不再接收新请求;
  • 当前 handler 已经返回,响应可以完整写出;
  • 客户端已经收到响应,并且业务方把结果视为成功。

第一件事由服务器收口完成,第二件事取决于 handler,第三件事还受网络和客户端超时影响。

Go HTTP Shutdown 后新连接被拒、活跃请求排空与 Keep-Alive 连接收口的状态变化

一个请求为什么会卡在停机窗口里

假设发布系统先把实例从负载均衡后端摘除,再发送 SIGTERM。此时仍可能有已经建立的 Keep-Alive 连接,也可能有刚进入 handler 的慢请求。摘流只影响后续分配,不会瞬间抹掉这些连接。

下面这个 handler 用来模拟一个还没结束的业务调用:

func reportHandler(w http.ResponseWriter, r *http.Request) {
    select {
    case

如果停机上下文只有 3 秒,Shutdown 会在等待窗口结束后返回错误。它不会把这个 handler 变成成功响应;应用必须决定是继续等待、记录未完成请求,还是进入最后的强制收尾。

把停机编排写成可核对的阶段

生产代码通常需要一个独立的信号协程和一个明确的退出顺序。下面的重点不是复制一份万能模板,而是让每个阶段都有日志和可验证的结果:

func stopServer(srv *http.Server, stop

实际项目还应在这段流程外完成负载均衡摘流、后台消费者停止接单和指标刷盘。不要只看 Shutdown 的返回值;至少要同时记录收到信号的时间、开始收口的时间、活跃请求数和最终退出原因。

阶段观察点常见误判
摘流新请求数下降把下降当成旧请求都完成
收口监听器关闭、空闲连接减少认为活跃 handler 已返回
排空请求耗时和活跃数归零只等待固定秒数
退出进程退出原因可追溯超时后静默结束

停机超时应该怎样和业务耗时对齐

停机窗口不是越长越好。窗口太短会把正常的慢请求直接截断,太长则可能让发布滚动过慢,甚至让编排系统先杀进程。可以先用接口耗时分位数估算:普通接口按 P99 留出余量,长任务则通过独立队列或可恢复任务处理,不要让进程退出一直等它。

一个更容易验收的规则是:记录 shutdown_started_at、shutdown_deadline、active_requests 和 shutdown_result。当截止时间到达仍有活跃请求时,日志必须说明数量和最长等待时间,而不是只打印一个笼统的 timeout。

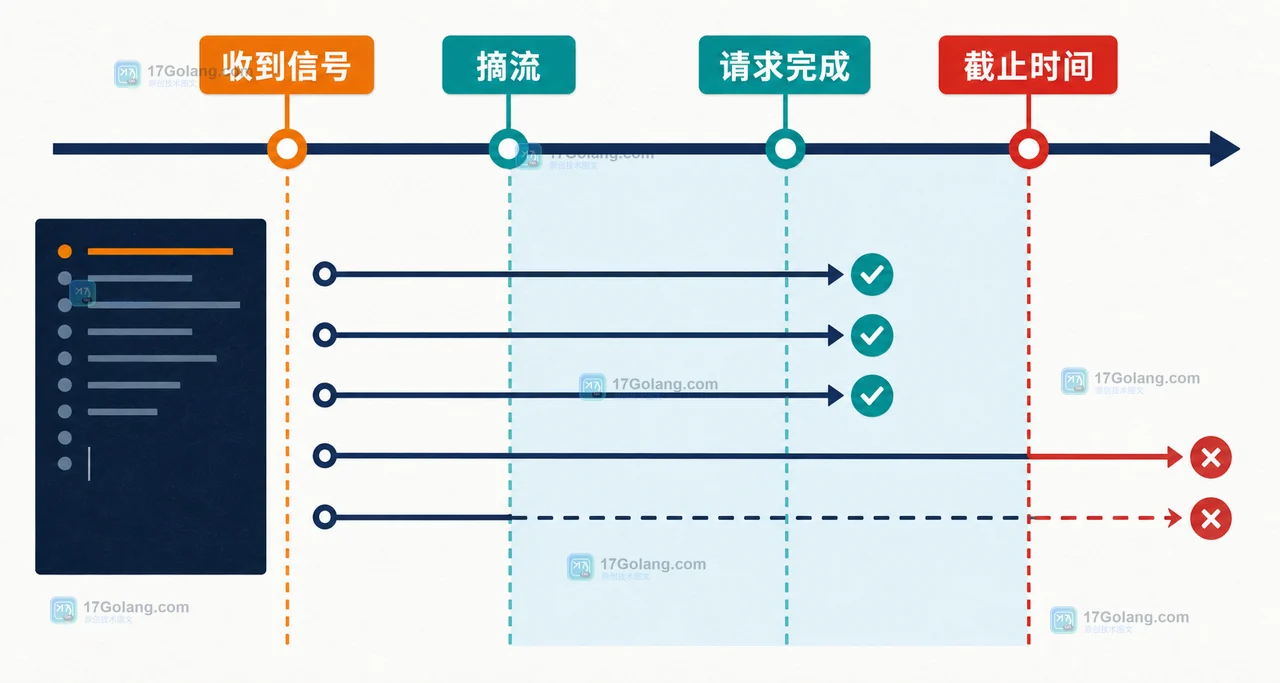

Go HTTP 优雅停机时间线:信号、摘流、请求完成、停机截止时间与最终收尾

三个容易把请求丢失归错的边界

把客户端断开算成服务器停机失败

客户端主动取消、代理超时和服务端 handler 超时会在日志里表现出相似的 EOF。结合请求上下文、响应写入结果和反向代理日志,才能判断是谁先结束了连接。

把 Keep-Alive 当成新的业务请求

连接仍然存在不代表有请求正在处理。排空指标应区分连接数和活跃请求数,否则会因为空闲连接误判停机卡住。

超时后继续写响应

停机上下文到期后,handler 可能还在自己的调用链里运行。业务代码应监听 r.Context().Done(),让下游查询、远程调用和重试一起结束;否则即使进程暂时没退出,也可能继续占用资源。

常见问题:怎样确认这次停机没有留下隐患

Shutdown 返回 nil 就代表没有请求丢失吗?

不代表。它只能说明服务端收口和等待过程按服务器语义完成,客户端是否收到完整响应还要结合请求日志、代理状态和业务结果确认。

停机时应该先关数据库连接吗?

通常先停止接收新流量并排空 HTTP 请求,再关闭数据库等下游资源。顺序反过来会让仍在运行的 handler 先遇到连接池错误。

超时后要不要立刻调用 Close?

如果进程即将被编排系统强制结束,应记录未完成请求并进入最后的关闭路径。是否调用 Close 要结合服务的连接类型和恢复能力,不能把它当成补发响应的手段。

上线前的停机检查清单

  • 负载均衡摘流是否早于服务端收口,并且有可观察的状态变化?
  • handler 和下游调用是否都能响应 r.Context() 取消?
  • 停机窗口是否覆盖正常请求 P99,并保留退出和日志刷盘余量?
  • 超时是否会输出活跃请求数、最长等待时间和最终退出原因?
  • 发布后是否用一条慢请求和一条 Keep-Alive 请求做过回归验收?
版本声明
本文转载于:17golang原创 如有侵犯,请联系study_golang@163.com删除
